Voici une vidéo du chantier RVB de Carcassonne Mars 2017 avec Transalp Renouvellement
Modernisation de la ligne Castelnaudary-Carcassonne

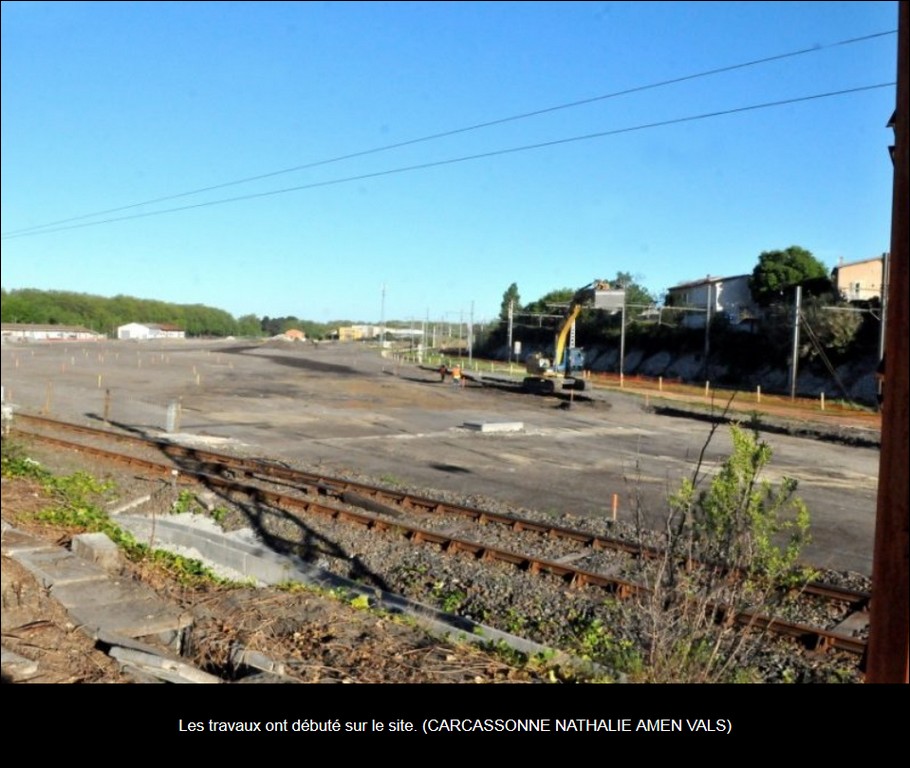

http://www.sncf-reseau.fr/fr/projets-ch ... arcassonneLe 2 janvier 2017, débutent d’importants travaux de modernisation de la ligne Castelnaudary - Carcassonne, située sur un axe majeur de la région Occitanie. Ces travaux consistent à renouveler tous les constituants de la voie ferrée tels que les rails, les traverses et le ballast. Réalisé la nuit, afin d’éviter les conséquences sur les horaires des trains dans la journée, ce chantier, mené en deux phases, permettra de remettre entièrement à neuf les 35 km de voie.
PÉRENNISER LES INFRASTRUCTURES
La ligne Carcassonne-Castelnaudary, située sur l’axe Toulouse-Narbonne, est une section d’environ 35 km. Chaque jour, 76 trains en moyenne circulent sur cette ligne à 160km/heure.
Du fait du passage répété des trains, les différents constituants de la ligne doivent être remplacés. Le renouvellement de la voie vise à garantir le niveau de performance de l’infrastructure, à assurer le confort des voyageurs et à optimiser la régularité.
Ces travaux sont programmés dans le cadre du grand Plan National de Modernisation du réseau ferroviaire.
Leurs bénéfices sont multiples :
•Moins de ralentissements, donc une meilleure régularité des trains ;
•Un confort des voyageurs amélioré, grâce à une réduction significative des vibrations ressenties ;
•Une sécurité renforcée, tous les passages à niveau de la ligne étant en cours de rénovation.
•Des opérations d’entretien et de maintenance moins coûteuses pour les années à venir : les interventions seront en effet beaucoup plus limitées.
LE TRAIN-USINE
Pour réaliser ce chantier hors normes qui se déroule de nuit, un train particulier, le train-usine, procède en
4 étapes :
•Le dégarnissage : enlèvement du ballast de la voie ;
•La pose, qui permet de remplacer les traverses et les rails ;
•Le relevage, ou la mise à niveau de la voie grâce à un ajout de ballast ;
•La libération, qui permet de préparer le rail aux variations de température qu’il va subir.
Grâce à cet équipement, ce sont 1 000 mètres de voies qui peuvent être renouvelés chaque jour.

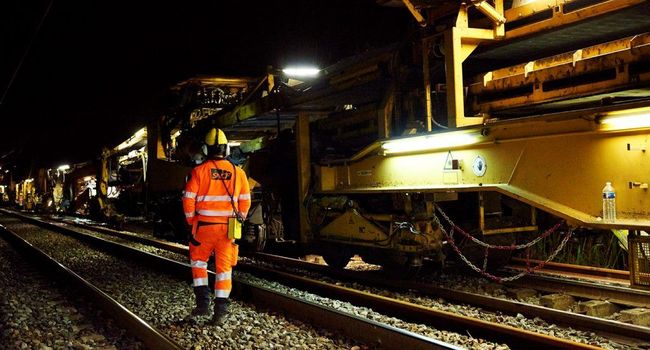

- 1.jpg (64.3 Kio) Vu 4135 fois
CHIFFRES CLÉS
•35 km de voies neuves
•8500 tonnes de rail renouvelés
•35 000 traverses de béton (soit 11 500 tonnes) remplacées
•85 000 tonnes de ballast renouvelé
•75 millions d’euros investis par SNCF Réseau
•400 ouvriers dont 200 agents SNCF Réseau interviennent sur le chantier
•1 000 mètres de voies renouvelées chaque nuit
UN CHANTIER « DURABLE »
Le développement durable est placé au cœur de ce grand chantier. Toutes les composantes récupérées sur le chantier ne répondant plus aux spécificités techniques de SNCF Réseau seront traitées et revalorisées par des entreprises spécialisées.
ANTICIPATION

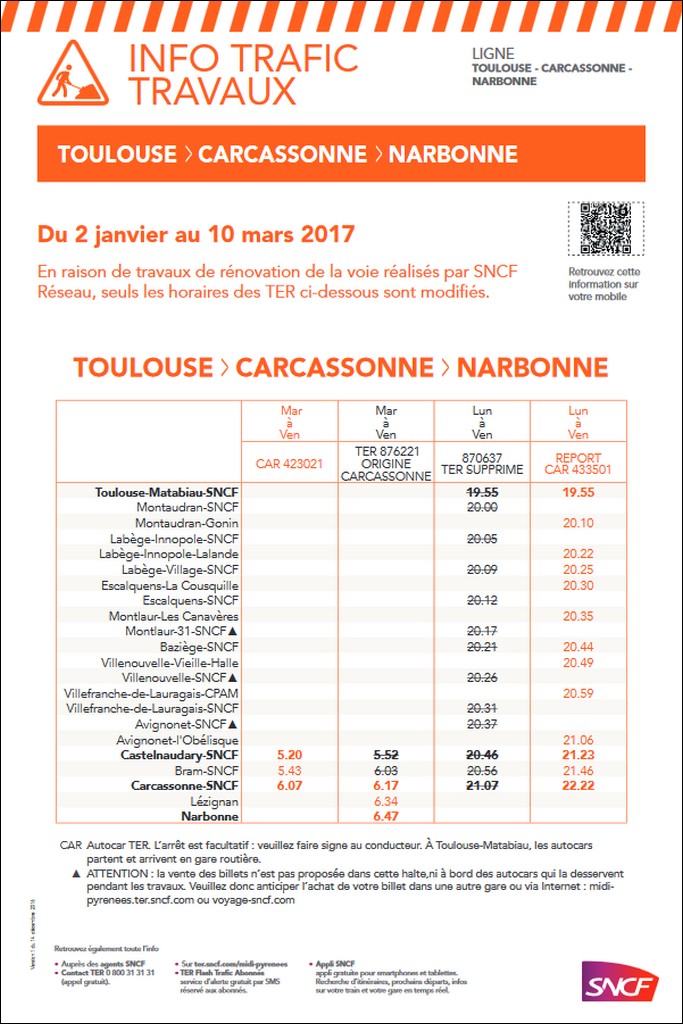

Un tel chantier est planifié plusieurs années à l'avance. Un plan de transport spécifique a été élaboré pour les TER avec le Conseil Régional, autorité organisatrice des transports. Les horaires des trains ajustés ont ainsi pu être intégrés dans les fiches horaires. Tous les abonnés TER sont avertis, par mail et par SMS, avant le démarrage des travaux.
Les TGV subissent de légers rallongements de temps de parcours sur la zone en travaux, en raison des limitations temporaires de vitesse. Les horaires des billets, vendus seulement quelques mois à l’avance, intègrent ces modifications.
ACTEURS DU PROJET
•SNCF Réseau assure la maîtrise d’ouvrage de l’opération : pilotage des études techniques, financement et maîtrise d’œuvre.
•Le groupement d’entreprises Colas Rail – TSO réalise le chantier.
Calendrier
Janvier à Mars 2017 Modernisation de la voie dans le sens Castelnaudary - Carcassonne
Janvier à Mars 2018 Modernisation de la voie dans le sens Carcassonne - Castelnaudary
